Hito en Yacyretá: Retiran un rotor de 547 toneladas para renovar la central

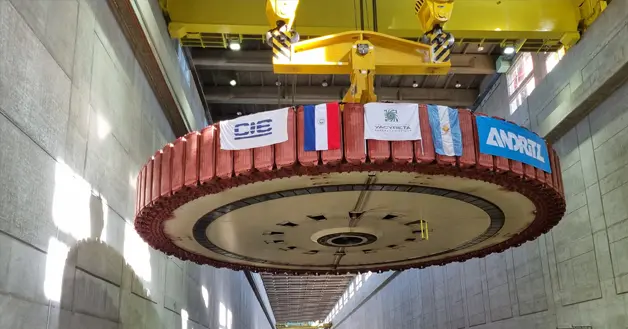

Motor Yacyreta

La Entidad Binacional Yacyretá (EBY) dio un paso fundamental dentro de su agenda estratégica al concretar el retiro del rotor de la Unidad Generadora N.º 10 (UG10). Esta compleja maniobra técnica se consolida como una de las tareas más críticas programadas en el actual renovación de activos de generación, cuyo propósito es asegurar el rendimiento energético de la región.


DATOS CLAVE DEL OPERATIVO

  • Componente intervenido: Rotor de la Unidad Generadora N.º 10 (UG10).
  • Peso del rotor: Aproximadamente 547 toneladas.
  • Peso total suspendido: 620 toneladas (incluyendo el sistema de izaje).
  • Capacidad de los puentes grúa: 660 toneladas en trabajo sincronizado.
  • Velocidad de traslado: Máxima recomendada de 7 metros por minuto.
  • Objetivo: Extender vida útil, mantener confiabilidad, disponibilidad y eficiencia operativa.

La intervención forma parte del programa integral de rehabilitación que la Entidad viene ejecutando conforme a un cronograma técnico previamente establecido. Mediante estas acciones programadas sobre los principales componentes de las unidades generadoras, se busca mitigar el desgaste natural y optimizar las prestaciones del complejo hidroeléctrico.

Una etapa clave en la renovación de activos de generación

El rotor cumple una función vital en el generador: al girar impulsado por la turbina, produce el campo magnético que, en conjunto con el estator, transforma la energía mecánica en energía eléctrica. Su extracción es un paso indispensable para que los técnicos puedan acceder al interior del generador, realizar inspecciones exhaustivas y proceder al reemplazo de componentes críticos.

Dada la envergadura de la pieza, que posee un peso de 547 toneladas, se requirió un sistema de izaje diseñado especialmente para la ocasión. La maniobra empleó una viga de elevación y el trabajo en tándem de los dos puentes grúa principales de la casa de máquinas, alcanzando una carga total suspendida de 620 toneladas.

Planificación y máxima seguridad en la casa de máquinas

Toda la operación se rigió bajo un estricto procedimiento de seguridad. Antes de mover el componente, se coordinaron las vías de evacuación, se establecieron comunicaciones directas, se delimitaron áreas restringidas y se verificaron los dispositivos de izaje para resguardar la integridad del personal y de las instalaciones.

El desplazamiento del rotor por el interior de la Central se realizó de manera sumamente controlada, manteniendo una altura mínima de seguridad y una velocidad máxima de siete metros por minuto. Esta precisión pone de manifiesto el riguroso nivel de ingeniería y la meticulosa planificación que demanda el mantenimiento de una central de la magnitud de Yacyretá.

Compromiso técnico para el desarrollo energético binacional

El éxito del procedimiento técnico es el resultado del trabajo coordinado de todos los sectores del Departamento Técnico de la Entidad Binacional Yacyretá. Los profesionales y operarios demostraron su experiencia en la manipulación de tecnología de alta potencia, garantizando los estándares internacionales fijados para la central.

Actualmente, los trabajos se concentran en la rehabilitación del segundo de los cuatro generadores previstos en los contratos del programa. Las tareas en marcha incluyen la provisión de nuevas bobinas estatóricas, el desmontaje y montaje de componentes principales y la posterior puesta en servicio de los equipos.

Con estas inversiones, la EBY consolida su política de renovación tecnológica y mantenimiento a largo plazo. De esta manera, el plan de renovación de activos de generación avanza firmemente para preservar las prestaciones nominales del equipamiento, asegurando el suministro eléctrico confiable y eficiente que demandan los sistemas de Argentina y Paraguay.
